Checklist 30 ngày hoàn thiện nội thất căn hộ mới bàn giao (Ít phát sinh, đúng ngân sách)
blogChecklist 30 ngày hoàn thiện nội thất căn hộ mới bàn giao (Ít phát sinh, đúng ngân sách)
Nhận chìa khóa căn hộ mới luôn là khoảnh khắc đáng nhớ, nhưng ngay sau đó thường là cảm giác bối rối: "Bây giờ bắt đầu từ đâu?". Rất nhiều chủ nhà vì thiếu một kế hoạch rõ ràng đã rơi vào tình cảnh: ngân sách đội lên 30-50%, đồ đạc mua về không vừa kích thước, hoặc thời gian dọn vào ở bị trì hoãn hàng tháng trời.
Để giải quyết bài toán này, Baumarkt mang đến cho bạn Checklist 30 ngày hoàn thiện nội thất căn hộ mới bàn giao. Đây không phải là lý thuyết suông, mà là lộ trình thực chiến được chia nhỏ theo từng tuần, giúp bạn kiểm soát ngân sách chặt chẽ và tối ưu mọi quyết định mua sắm.
Tóm tắt nhanh (Key Takeaways)
Mục tiêu: Hoàn thiện căn hộ trong 30 ngày, sẵn sàng dọn vào ở.
Nguyên tắc cốt lõi: Làm từ lớn đến nhỏ, từ phần cứng (thi công) đến phần mềm (đồ rời). Mua sắm theo thứ tự ưu tiên, không mua theo cảm xúc.
Công cụ hỗ trợ: Sử dụng các công cụ số như AI HouseDoctor để chốt phương án và dự toán nhanh chóng.

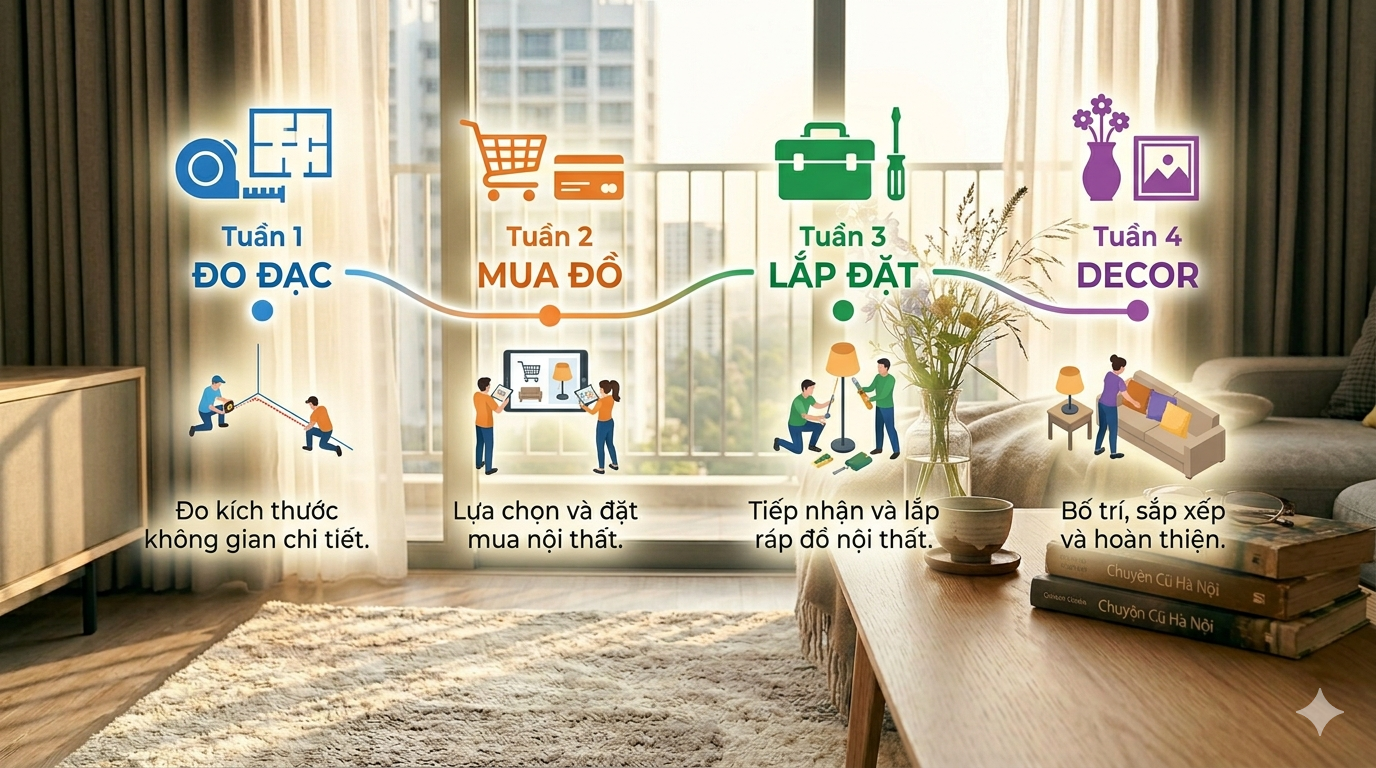

Tuần 1: Khảo sát thực tế & Chốt phương án thiết kế (Ngày 1 - Ngày 7)
1. Khảo sát đo đạc thực tế (Ngày 1-2)
Tuyệt đối không mua đồ nội thất chỉ dựa trên bản vẽ mặt bằng của chủ đầu tư.
Công việc cần làm: Đến trực tiếp căn hộ, đo lại kích thước thực tế của từng mảng tường, khoảng cách giữa các ổ cắm điện, chiều cao trần và kích thước hộc tủ (nếu có sẵn).
Lưu ý: Ghi chú kỹ vị trí các đường ống nước, cục nóng điều hòa và dầm/cột bị lồi ra.
Đây là tuần quan trọng nhất. Một sai lầm ở tuần này sẽ phải trả giá bằng tiền ở các tuần sau.
2. Xác định ngân sách & Phân bổ (Ngày 3-4)
Hãy chia ngân sách nội thất làm 3 phần:
60% - Hạng mục thiết yếu: Giường, tủ quần áo, sofa, bàn ăn, thiết bị bếp cơ bản.
30% - Hạng mục nâng cấp: Đồ trang trí, thảm, rèm cửa cao cấp, thiết bị điện thông minh.
10% - Quỹ dự phòng: Chi phí vận chuyển, lắp đặt, sửa chữa lặt vặt.
3. Chốt phương án & Dự toán (Ngày 5-7)
Thường thì việc làm việc với thiết kế truyền thống sẽ tốn của bạn từ 2-3 tuần chỉ để chốt ý tưởng. Để đua tiến độ 30 ngày, bạn có thể ứng dụng công nghệ để rút ngắn thời gian.

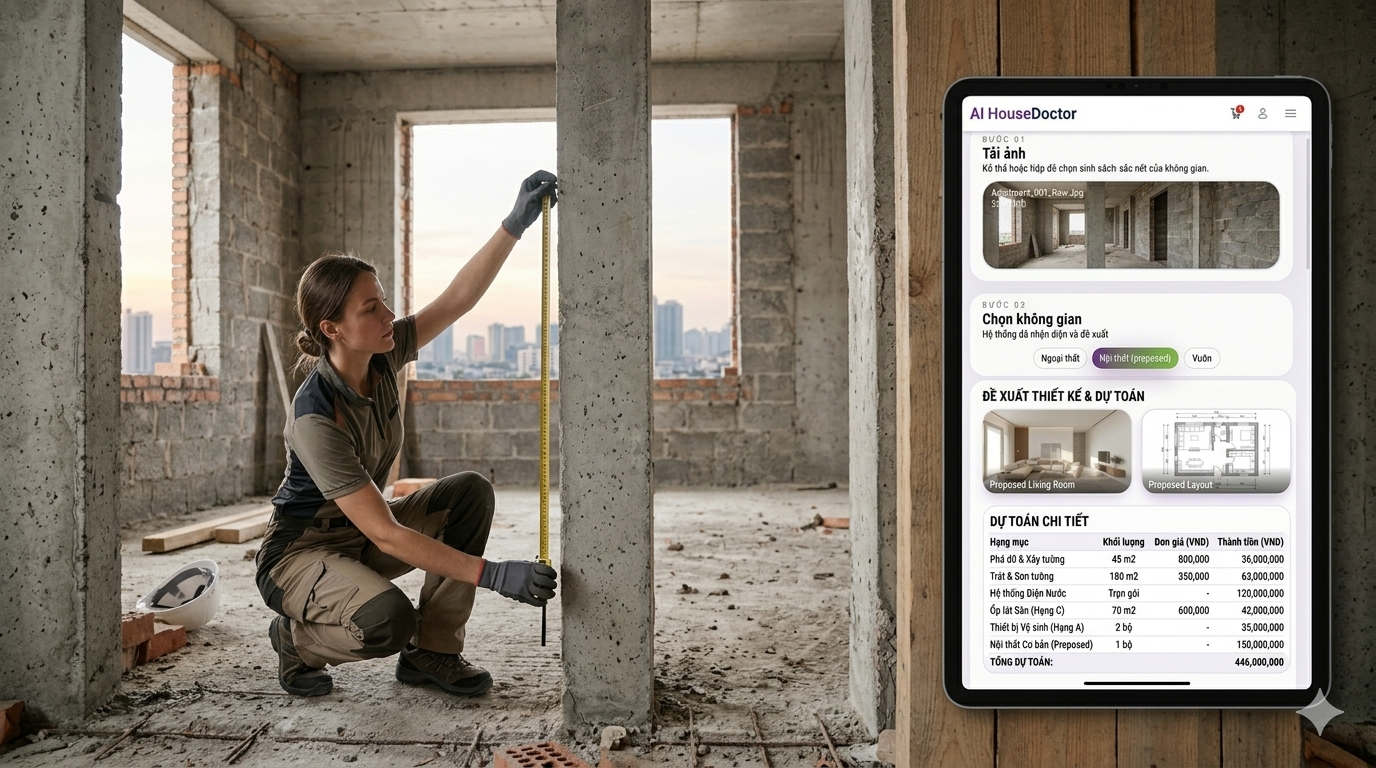

Mẹo tối ưu: Thay vì chờ đợi bản vẽ 3D, bạn có thể khám phá giải pháp AI HouseDoctor của chúng tôi. Bạn chỉ cần nhập thông tin về nhu cầu sinh hoạt, diện tích và phong cách, hệ thống sẽ đề xuất ngay phương án bố trí và danh sách sản phẩm ưu tiên kèm dự toán. Hãy đọc thêm bài viết về việc AI HouseDoctor định hình tương lai thiết kế nội thất để hiểu rõ cách công nghệ này giúp bạn tiết kiệm hàng chục triệu đồng tiền phí thiết kế ban đầu.
Tuần 2: Xử lý phần "Cứng" & Đặt hàng nội thất (Ngày 8 - Ngày 14)
Sau khi có phương án chốt, tuần 2 là lúc bắt tay vào việc.
1. Thi công phần thô (Nếu cần)
Cải tạo đường điện, nước (di dời ổ cắm, thêm đầu chờ nước cho máy rửa bát).
Sơn bả lại tường (nếu bạn muốn đổi màu hoặc làm tường điểm nhấn).
Thi công trần thạch cao, đi lại đường ống điều hòa.
2. Đặt hàng đồ nội thất rời (Rất quan trọng)
Đồ nội thất rời (Sofa, bàn ăn, giường) thường có thời gian giao hàng từ 7-15 ngày (hoặc lâu hơn nếu là hàng đặt đóng). Do đó, bạn phải đặt hàng ngay trong Tuần 2 để kịp tiến độ dọn vào ở ở Tuần 4.
Checklist mua sắm:
Giường ngủ & Nệm.
Bộ bàn ghế ăn.
Sofa phòng khách.
Tủ quần áo (nếu mua loại đóng sẵn).
Bạn có thể tham khảo Danh mục sản phẩm đa dạng tại Baumarkt, được thiết kế chuẩn module, dễ dàng lắp ráp và giao hàng nhanh chóng.
Tuần 3: Lắp đặt thiết bị & Nhận bàn giao nội thất (Ngày 15 - Ngày 21)
Căn hộ của bạn bắt đầu thành hình trong tuần này.
1. Lắp đặt thiết bị điện & vệ sinh
Lắp đặt đèn trang trí, đèn rọi ray.
Lắp đặt các thiết bị bếp: Bếp từ, máy hút mùi, chậu rửa.
Lắp đặt phụ kiện phòng tắm (thanh vắt khăn, kệ góc, gương).
2. Nhận đồ nội thất rời
Lên lịch nhận hàng và yêu cầu nhà cung cấp hỗ trợ lắp ráp tận nơi.
Mẹo kiểm tra hàng: Kiểm tra kỹ các góc cạnh, bề mặt sơn/veneer xem có bị trầy xước trong quá trình vận chuyển không trước khi ký nhận. Để tránh những rắc rối đổi trả không đáng có, hãy đọc kỹ Hướng dẫn mua hàng và chính sách bảo hành.
Tuần 4: Hoàn thiện Decor & Vệ sinh công nghiệp (Ngày 22 - Ngày 30)
Đây là chặng cuối cùng để biến "cái nhà" thành "tổ ấm".
1. Lắp đặt Rèm cửa & Đồ trang trí (Decor)
Lắp rèm cửa (nên chọn rèm 2 lớp cho phòng ngủ để chống nắng).
Trải thảm phòng khách.
Treo tranh ảnh, đồng hồ, bố trí cây xanh.
2. Vệ sinh công nghiệp
Đừng tự dọn dẹp vì bụi công trình rất mịn và khó sạch. Hãy thuê đội vệ sinh công nghiệp chuyên nghiệp (chi phí khoảng 1.5 - 2 triệu VNĐ cho căn hộ 2PN). Họ sẽ làm sạch từ cửa kính, hộc tủ đến sàn nhà.
3. Nghiệm thu tổng thể và Dọn vào ở
Mở tất cả các ngăn tủ, bật/tắt mọi công tắc đèn, xả nước các vòi xem có rò rỉ không. Nếu mọi thứ hoàn hảo, chào mừng bạn đến với tổ ấm mới!
Hoàn thiện Decor & Vệ sinh công nghiệp
FAQ (Câu hỏi thường gặp)
1. Có nên tự mua lẻ nội thất từng món để tiết kiệm không? Tự mua lẻ có thể rẻ hơn ở từng món, nhưng lại rất dễ dẫn đến tình trạng sai lệch kích thước hoặc không ăn nhập về màu sắc. Cuối cùng, chi phí sửa chữa hoặc mua lại còn cao hơn. Tốt nhất là mua theo một concept hoặc một nhà cung cấp đồng bộ.
2. Nếu ngân sách eo hẹp, tôi nên ưu tiên đầu tư vào đâu trước? Hãy đầu tư vào Nệm (quyết định giấc ngủ) và Sofa (nơi sinh hoạt nhiều nhất). Các đồ như bàn trà, kệ tivi, đồ decor có thể mua loại cơ bản hoặc bổ sung sau.
3. Làm sao để tránh phát sinh chi phí vận chuyển nhiều lần? Hãy gom đơn hàng. Thay vì mua giường 1 nơi, tủ 1 nơi, sofa 1 nơi (bị tính 3 lần phí ship), hãy cố gắng mua từ 1-2 nhà cung cấp uy tín để được miễn phí vận chuyển hoặc tối ưu cước phí.
4. 30 ngày có đủ để làm nội thất âm tường (tủ bếp, tủ áo kịch trần) không? Sẽ rất gấp. Thường nội thất may đo (âm tường) mất 15-20 ngày chỉ để sản xuất tại xưởng. Nếu bạn muốn xong trong 30 ngày, hãy ưu tiên các giải pháp nội thất rời (Freestanding) hoặc nội thất module đóng sẵn.
5. Tôi gặp khó khăn trong việc phối màu, có cách nào hỗ trợ nhanh không? Nếu bạn không thuê thiết kế, hãy liên hệ tư vấn với Baumarkt hoặc sử dụng AI HouseDoctor để nhận đề xuất bảng màu (Color Palette) an toàn và hiện đại nhất cho căn hộ của bạn.
